- Localización: Bilbao (Vizcaya).
- Promotor: Autoridad Portuaria de Bilbao.
- Plazo de ejecución: 18 meses.
- Presupuesto (sin IVA): 10.332.701,94 euros.
- Año de terminación: 2007.
Principales unidades de obra

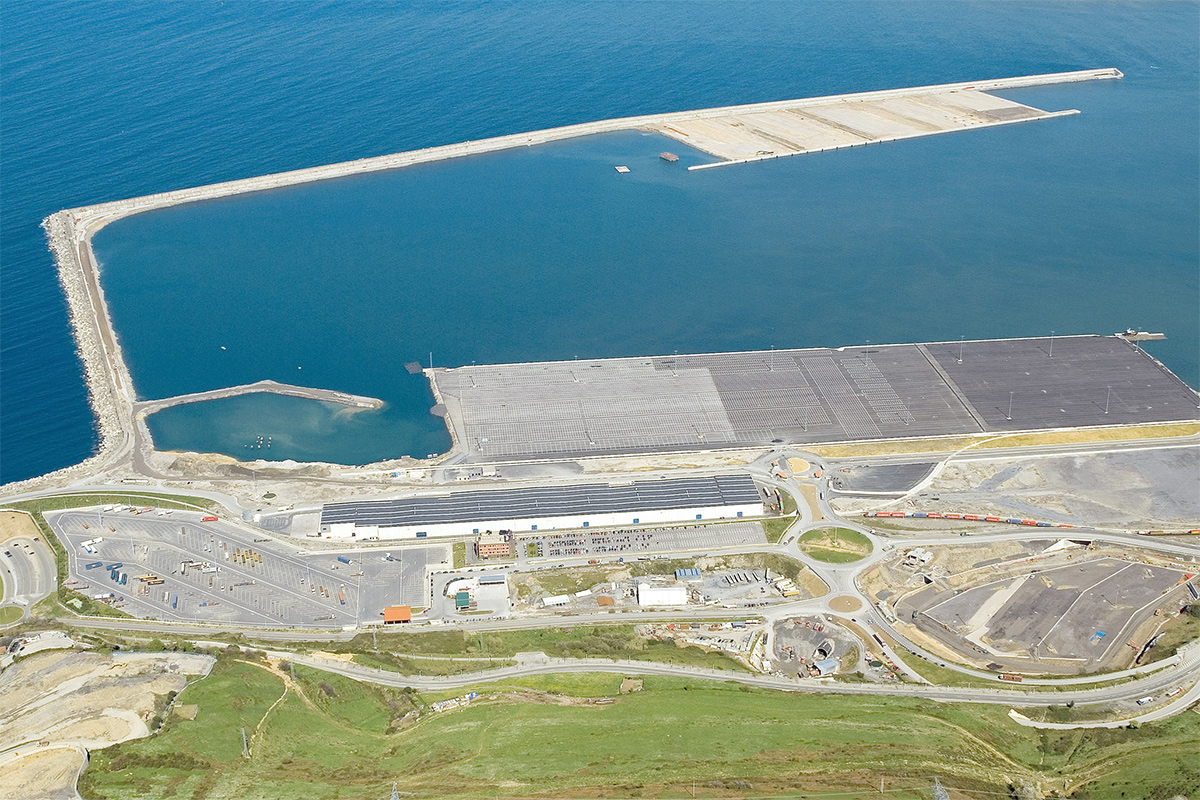

La actuación consistió en dotar de acceso por carretera y ferrocarril al nuevo muelle AZ-1 y la urbanización de éste, el cual se encuentra conectado al Puerto a través del dique de Zierbena. Igualmente se ejecutará la canalización subterránea por la que discurrirán los servicios (abastecimiento, alumbrado, telefonía, suministro eléctrico en Baja y Media Tensión):
- Recrecido mediante relleno interior del dique existente de acceso al muelle AZ-1 vertiendo 115.000 m3 de material granular sobre el espaldón existente.
- Glorieta y nueva carretera sobre explanada existente con longitud de 3.100 m y 8 m de ancho, formada por firme de MBC sobre base granular y su correspondiente drenaje transversal y longitudinal mediante cunetas de hormigón.
- Acceso paralelo para FFCC mediante vía sencilla sobre placa de hormigón, a lo largo del dique y conexión con la red existente (3.500 m).
- Banda de servicios a lo largo del dique, que discurre paralela a la carretera y FFCC hasta alcanzar el Muelle AZ-1, de 2.300 m de longitud y 4 m de ancho formada por prisma de hormigón embebiendo las canalizaciones de servicios (8 tubos PVCØ110 + 8 tubos PVCØ200 + 1 tubo fundiciónØ150)
- Urbanización del Muelle AZ-1 ejecutando el drenaje con tuberías enterradas de PVC de Ø400 a Ø500 y colectores de hormigón Ø1.000; sección de parcela de 220.000 m2 formada por 50 cm de explanada mejorada, 20 cm de zahorra, 20 cm de grava escoria y firme de MBC en dos capas de 5 cm.
- Las obras se completan con la señalización y la colocación de barreras.
